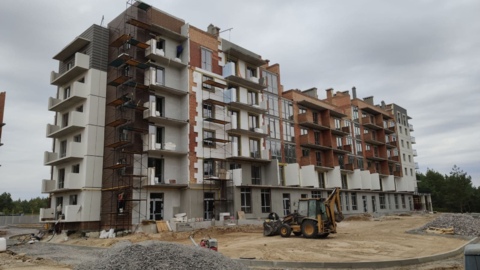

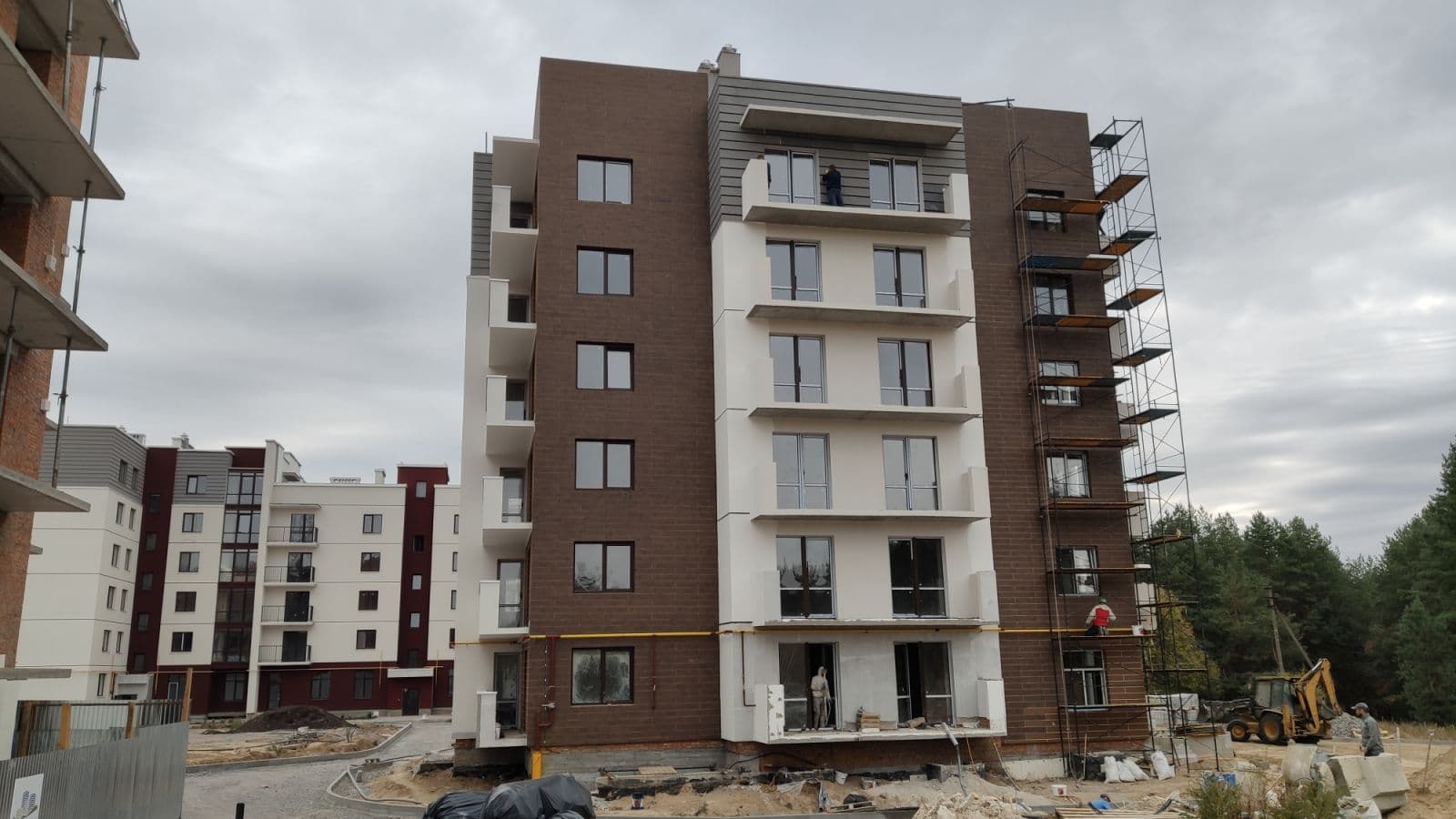

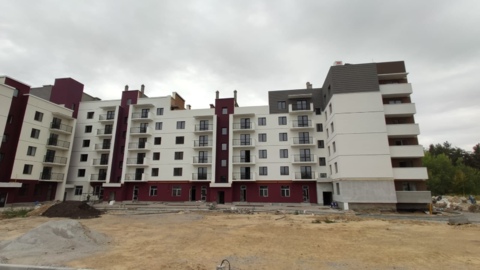

Отчет по строительству 27.09.2019
Уважаемые посетители сайта!
Информируем Вас о ходе строительства 2-го пускового комплекса ЖК «Квартал Парковый»:
• завершения оштукатуривания стен квартир и мест общего пользования (машинное штукатурка цементно-известковым раствором):
• осуществляется разведение внутридомовых сетей газоснабжения. Внутриплощадочные сети газоснабжения к дому уже подведены;
• продолжаются кровельные работы — завершено выполнение утепления крыши и устройство армированной стяжки. Ведется устройство двойной гидроизоляции кровли;
• выполняется монтаж систем водоснабжения в квартиры;
• начато отделочные работы в местах общего пользования (в подъездах)
• ведутся работы по прокладке сетей бытовой канаклизации;
• идет монтаж оконных, балконных и парапетных отливов, металлических ограждений балконов;
• выполняется гидроизоляция балконов (выполнено 90%);
• продолжаются работы по обустройству благоустройства придомовой территории 2-го пускового комплекса и двора первой очереди в целом;
• выполняются работы по отделке фасада дома — выполнено на 70% (утепление 100мм, нанесение декоративной штукатурки, покраска);
• выполняются работы по устройству стяжки пола квартир машинным способом — выполнено на 40%;
• в подвале ведутся работы по обустройству гидроизоляции пола, начато возведение стен ячеек.
Дополнительную информацию по строительству, условий продажи и других вопросов по жилого комплекса «Квартал Парковый» Вы можете получить в нашем отделе продаж, который находится в первом доме.
